第一次不过,往往不是产品“天生不行”,而是测试边界没有先定义清楚。
EMC测试最怕的,不是发现问题,而是直到正式送检时才发现问题。很多项目反复返工,并不是因为产品一定做不好,而是因为测试环境、样机状态、标准理解和整改闭环没有提前做扎实。本文把团队最常见的13个高频问题拆成可执行的判断框架、排查动作和测试闭环建议,方便研发、测试和认证团队统一使用。
如果你想快速抓重点,可先看高频问答、七个关键环节和常见问题快速排查表;如果你正在推进样机验证、整改或实验室建设,可继续看后面的六大失控区、标准参考和绿测科技方案部分。
很多EMC项目之所以反复返工,不是因为产品先天做不好,而是项目把真正决定测试有效性的准备动作放到了最后。场地条件、标准边界、EUT工况、附件一致性、整改记录和复测闭环,这六件事只要前面有一项没踩实,后面就很容易越测越乱。
第一次不过,往往不是产品“天生不行”,而是测试边界没有先定义清楚。
改动没留痕、复测没对比、工况不固定,问题就会越测越散。
越早暴露高风险频点和高风险工况,送检阶段越不会被动。
不是碰运气过线,而是让测试结果可解释、可追溯、可积累。
EMC测试真正考验的不是单次送检能力,而是团队有没有把标准判断、样机配置、测试环境、记录机制和整改节奏组织成一套工程闭环。没有闭环,任何一次“通过”都可能只是阶段性偶然结果。
可以把它当作立项前的风险清单、预测试前的准备表、整改阶段的复盘表,也可以作为实验室建设和测试流程标准化时的培训底稿。
EMC测试最怕的不是发现超标,而是直到正式送检时才第一次看见超标。真正高效的团队,会把风险尽量暴露在研发阶段,而不是把定位工作留到认证节点。
先把团队内部最容易反复争论的几个问题讲明白,后面的踩坑点会更容易对号入座。
多数情况下,不是产品“先天不行”,而是测试准备不到位。比如场地不规范、EUT工况不真实、线缆和外设不完整、标准理解偏差,这些都会让测试结果失真,甚至把团队带进错误的整改方向。
因为没有建立清晰的测试闭环。今天改线、明天换料、后天再补个滤波器,如果每次改动都没有留痕、没有复测、没有对比,最后就很难判断到底是哪一步真正起了作用。
值得,而且越早越值。预测试的意义不是提前拿结论,而是提前暴露高风险频点和高风险工况,把问题解决在研发阶段,而不是把风险留到送检节点集中爆发。
因为单台样机通过,不等于量产一致性可靠。如果测试结果贴着限值线、关键线缆布置不可复制、工艺公差控制不足,量产批次依然可能在抽检或客户端现场出现问题。
只能借鉴,不能照搬。不同产品对应的标准体系、测试项目、工作状态和判定逻辑差异很大,先把适用标准判断清楚,才有资格谈测试结果是否有效。
当项目已经出现多轮整改仍定位不清、多标准并行交叉、实验室建设选型困难,或者认证进度已经影响上市计划时,引入更系统的测试能力,通常比继续盲目试错更有效率。
这几个术语在项目里经常被混用,先统一定义,后续讨论才不会跑偏。
| 术语 | 定义 |
|---|---|
| EMC | Electromagnetic Compatibility,电磁兼容,指设备在既定电磁环境中能正常工作,且不会对其他设备产生不可接受的电磁干扰。 |
| EUT / DUT | Equipment Under Test / Device Under Test,被测设备。行业里两种写法都常见。 |
| CE | Conducted Emission,传导发射。 |
| RE | Radiated Emission,辐射发射。 |
| EMS | Electromagnetic Susceptibility / Immunity,电磁敏感度或抗扰度。 |
| 裕量 | 测试结果与限值之间的安全余量。裕量越小,后续一致性风险通常越高。 |
| 预测试 | 在正式认证或定型测试前进行的预扫描、预验证或问题定位测试。 |
如果项目时间很紧,至少先把下表逐项过一遍。它能快速帮助你判断当前风险点到底是出在场地、标准、工况、附件还是整改方法上。
| 环节 | 常见错误 | 直接后果 | 建议做法 |
|---|---|---|---|
| 测试环境 | 把普通屏蔽室当成合格发射场地 | 结果与正式实验室不一致 | 按目标标准确认场地类型、接地、暗室状态和校准有效性 |
| 接地与布置 | 接地、接线、线缆路径随意变化 | 重复性差,问题难定位 | 固定布置方式,保留照片和记录表 |
| 标准选择 | 只看产品名称,不看应用场景 | 限值、项目、频段选错 | 先判断产品类别、端口类型和使用环境 |
| 仪器参数 | 检波器、带宽、扫描策略设置不当 | 漏检或误判 | 调用标准模板,并人工复核关键参数 |
| 工作状态 | EUT未处于代表性工况 | 结果不能代表真实风险 | 明确典型工况、负载和端口连接状态 |
| 整改方法 | 多项同时改动,不做对比 | 无法判断整改是否有效 | 一次只改一个关键变量,改完立即复测 |
| 量产转移 | 样机通过后忽略工艺和附件变化 | 量产一致性失控 | 将关键附件、线缆、接地和配置纳入受控清单 |
真正成熟的EMC工作,不是等结果出来再救火,而是把场地、标准、工况、附件、整改和复测都提前组织成一个闭环。后面这13个问题,本质上都是闭环缺了一环。
前四个坑最容易在预测试阶段就把方向带偏。场地不准、接地不稳、参数乱设、附件误用,后面再怎么整改也可能是在错误结论上继续加码。
很多团队会先找一个看起来像实验室的地方做预测试,但EMC测试最忌讳的,就是场地条件似是而非。以辐射发射测试为例,如果场地类型、地面结构或吸波状态不符合目标标准,预测试结果就很难和正式认证实验室对应起来。

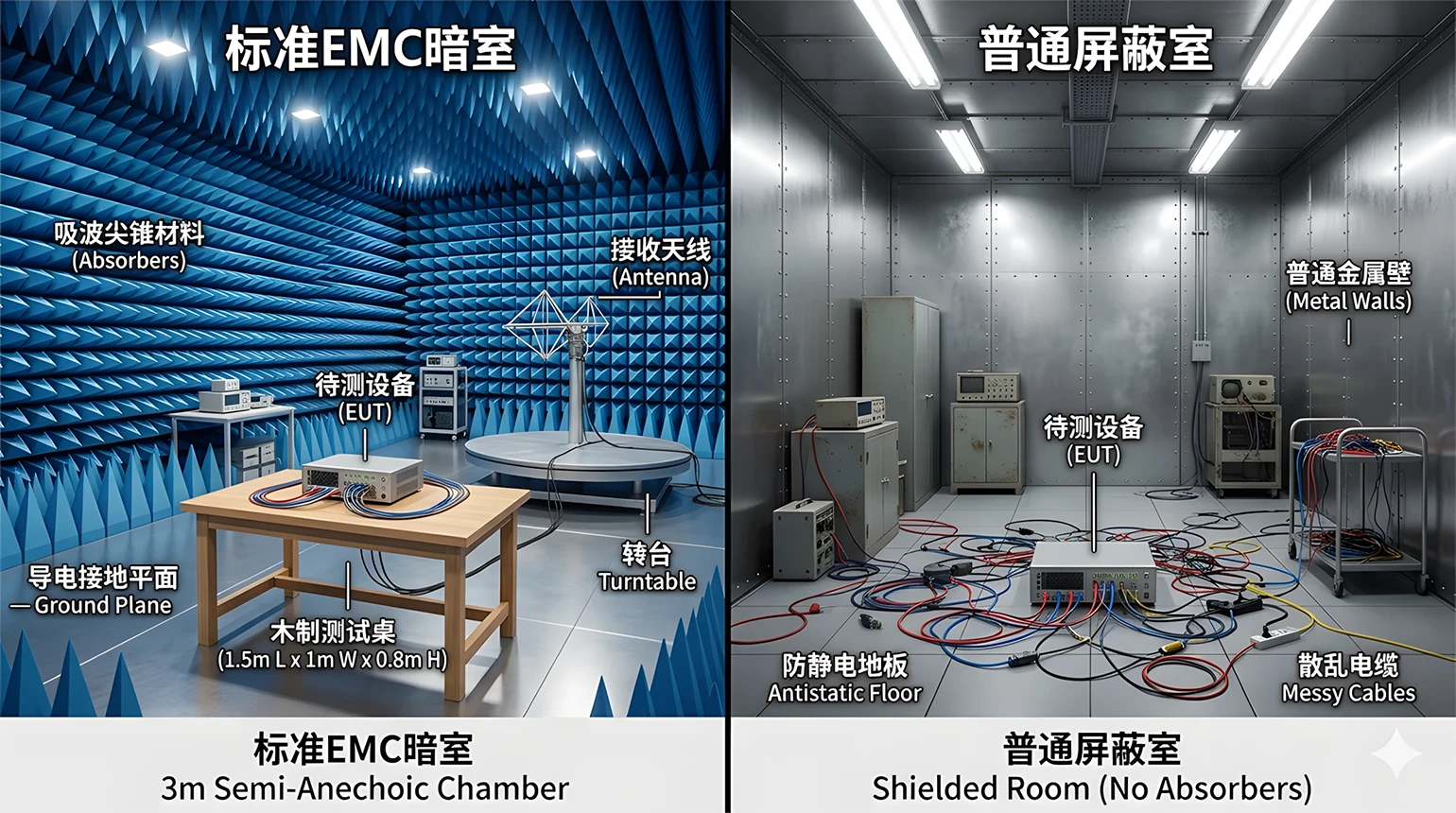

先明确项目是传导发射、辐射发射还是抗扰度,再按标准确认场地类型。对场地校准、设备校准和环境确认做留档管理,不要只看“有没有屏蔽”。
绿测科技可提供EMC测试系统及暗室建设方案,覆盖EMI/EMS测试系统与实验室规划,帮助企业把临时能用的测试条件升级为长期稳定复现的测试能力。
EMC测试最怕的不是一次超标,而是同一台样机换个摆法、换条线、换个接地点,结果就不一样。真正关键的,不是机械地套一个固定接地数值,而是接地连续性、低阻抗连接方式、布置一致性和记录完整性。
按标准和实验室作业指导书固定接地与布置方法,对关键线缆路径、接地点、辅助设备位置拍照留档,尽量保持预测试与正式测试配置一致。
绿测科技可提供EMC测试系统集成、实验室规划和测试流程标准化支持,把接地关系、线缆布置、附件选型和测试记录纳入统一管理,提升预测试与正式测试之间的一致性。
接收机的带宽、扫描步进、检波器模式设置不当,会导致超标漏检或误判。最危险的情况不是一次明显出错,而是团队以为自己已经测全了。
以目标标准和实验室模板为准设置接收机,重点复核检波器类型、带宽、扫描范围、天线高度或转台策略,对边界频点做二次验证,而不是只看首轮扫描图。
绿测科技的EtestWorks电磁兼容测试软件可统一管理传导发射、辐射发射、传导抗扰度、辐射抗扰度等项目,适合在模板调用、自动执行和结果判定上减少人工参数错误。
天线、LISN、耦合夹具、电流探头、线束夹具等附件,绝不是能接上就行的通用耗材。选型错误、校准失效或使用场景不匹配,往往会直接影响测试结论的可信度。
检查附件是否覆盖目标频段和测试项目,核实校准状态、校准证书和设备编号一致性,并在测试记录中明确写清关键附件信息。
绿测科技可提供EMC测试系统配置支持与实验室规划服务,帮助企业在测试项目、频段覆盖、附件匹配和设备管理上建立更清晰的选型逻辑,减少因附件不匹配带来的重复验证成本。
一旦标准选错、限值理解绝对化、EUT不在真实工况、送测样机和量产版本对不上,后面的每一轮复测都可能是在错误边界内反复打转。
EMC测试不是先测一遍再找标准,而是先把标准判断准确,再设计测试方案。真正决定测试边界的,不只是产品名称,而是产品类别、应用场景、端口类型、安装环境和客户要求。
梳理产品所属行业、端口类型、使用场景和安装方式,同时确认产品标准、基础标准、测试方法标准和客户附加条款。对多场景产品,提前判断是否需要多套测试方案。
绿测科技可提供标准解读、测试方案制定和实验室能力规划支持,帮助企业在项目初期就把产品分类、测试边界和验证路径梳理清楚,减少测了一轮才发现标准选少或选错的风险。
像“Class B比Class A严格约10dB”“辐射测试通常到1GHz或6GHz”这类说法,只能作为粗略印象,不能直接用来做工程判定。不同标准、不同频段、不同产品,测试上限和限值关系并不完全一致。
不用口头经验代替标准条文。对限值和频率范围,以目标标准最新生效版本为准;对高频接口、无线功能、车载高速接口等产品,重点核实上限频段。
绿测科技可结合EMC测试系统与标准化测试流程,帮助研发团队在正式测试前就把关键频段、关键工况和高风险接口梳理出来,降低经验化判断带来的偏差。
这是EMC项目里最常见、也最容易被忽视的逻辑问题。EUT如果没有运行在代表性工况下,测试报告即使看起来合格,也不能说明真实使用风险已经被控制住。
选择最能代表风险的工况,而不是最容易通过的工况。明确端口连接状态、附件清单、负载条件和软件版本,对多模式产品覆盖最关键的几种工况。
绿测科技可提供测试流程规划和自动化平台支持,把典型工况、端口连接方式、负载条件和状态切换纳入统一测试模板,提高不同轮次测试之间的可比性。
很多EMC问题,不是出在测试当天,而是出在后面的换料、改线、换壳体、换适配器。如果样机、资料和量产BOM不一致,测试结果的参考价值就会迅速下降。
测试前冻结关键BOM、线束、屏蔽件、接地件和软件版本,把随机附件和替代料一并纳入评估范围。版本变化后及时做差异分析或补测。
绿测科技可配合企业建立测试配置清单、样机版本记录和测试资料管理机制,帮助研发、测试和认证环节在版本管理上更一致,降低后期补测和返工风险。
| 权威来源方向 | 常见标准 | 用途 |
|---|---|---|
| 测量方法 | CISPR 16 / GB/T 6113系列 | 明确测量仪器、附件、测量方法和场地要求 |
| 多媒体设备 | CISPR 32 / GB/T 9254.1 | 用于多媒体设备相关发射要求判断 |
| 工科医设备 | CISPR 11 / GB 4824 | 用于工科医设备相关发射要求判断 |
| 汽车电子 | ISO 11452 / GB/T 17619系列 | 用于道路车辆零部件抗扰度测试要求 |
| 医疗器械 | IEC 60601-1-2 / YY 9706.102 | 用于医用电气设备EMC要求判断 |
后五个坑看上去像执行细节,实际上最影响项目节奏。不会看裕量、不会控制变量、不会做定位、资料准备不完整、把正式送检当问题定位现场,这些都会把测试周期和费用同步放大。
只看超没超限,往往会让团队忽略真正的量产风险。对那些贴近限值的频点,就算当前结果没有超限,也应该被当作重点风险点对待。
建立高风险频点清单,而不是只保留最终截图;比较整改前后的谱线走势,而不只比较单个峰值;把测试不确定度、样机差异和线缆变动纳入评估。
测量不确定度不宜被简单理解成一个对所有项目都通用的固定阈值。更稳妥的做法,是查阅实验室当前认可范围、设备能力和项目对应的不确定度评定文件,再结合具体测试项目进行判断。
绿测科技可结合EtestWorks平台和EMC测试系统,帮助企业对关键频点、整改前后变化和测试结果做更系统的记录与比对,提升问题定位和风险判断效率。
EMC整改最忌讳同时改三四处再看结果。这样就算数据变好了,也难以沉淀经验;如果数据变差了,问题也很难回溯。

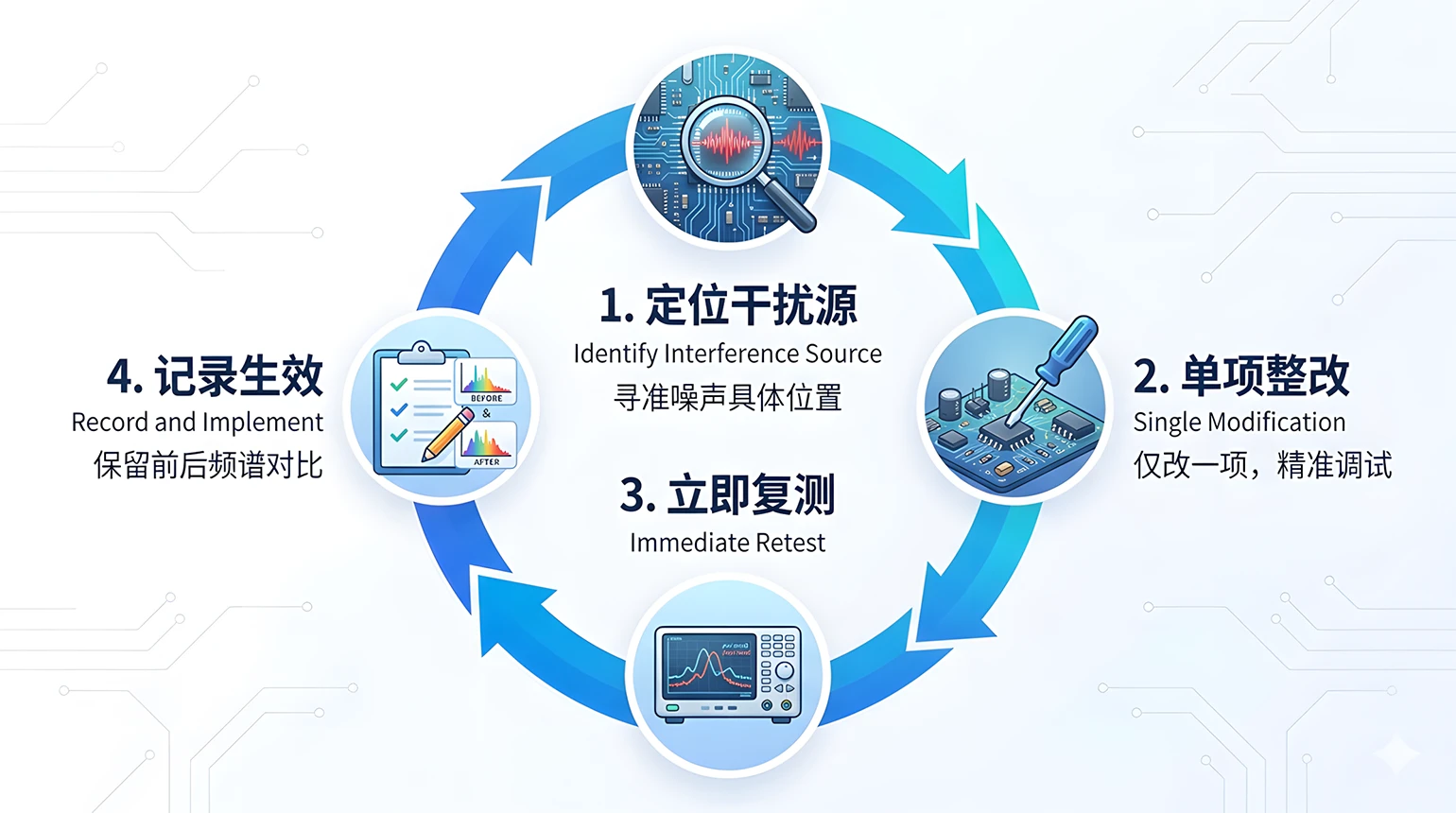

每次只改一个主要变量,例如滤波、屏蔽、接地或布线中的一项;每次改动后立即复测,并保存前后数据;明确区分窄带干扰、宽带噪声、共模路径和差模路径。
绿测科技可通过自动化测试平台和测试流程标准化支持企业建立改单项、测单项、比单项的整改机制,帮助团队更快识别真正有效的改动。
经验可以参考,但不能直接套用。不同产品的干扰源、耦合路径和结构边界不同,如果没有先做定位,再好的经验方案也可能只是增加新的试错成本。
先定位干扰源,再决定整改路径;优先使用近场扫描、频点关联分析、结构排查等方法做根因判断;把经验当假设,把实测当结论。
绿测科技可结合EMC测试平台、方案制定和工程支持,帮助企业把经验整改转变为定位驱动整改,让每一次测试结果都能沉淀为可复用的工程依据。
EMC测试从来不是一个孤立动作。说明书、规格书、原理图、方框图、关键件清单、软件版本说明和申请资料一旦不完整,认证节奏就会被明显拖慢。
测试前准备统一版本的技术资料包,明确样机编号、硬件版本、软件版本和附件清单,并与实验室或认证机构提前对齐资料要求。
绿测科技可在测试方案制定和项目实施阶段协助企业梳理样机信息、配置清单和测试资料要求,帮助团队在正式验证前把资料接口准备得更完整。
正式送检的目标应该是验证设计成熟度,而不是边测边找问题。如果把正式送检当成预测试,项目周期、费用和团队压力都会被同步放大。
在研发阶段完成基础预测试和主要风险项排查,在送检前至少完成一轮结构化复测,并对整改过的关键频点保留前后对比依据。
绿测科技可提供EMC测试系统、实验室规划与测试方案支持,帮助企业把问题尽量解决在研发阶段,降低送检阶段的时间和成本压力。
先确认干扰源和耦合路径,再决定滤波、屏蔽、接地或布线动作。
每次改单项、测单项、比单项,才能真正形成团队经验。
正式送检负责验证成熟度,问题定位应尽量在研发阶段完成。
当项目已经出现某种典型现象时,可先从这个表反推优先排查方向,避免整改动作过散。

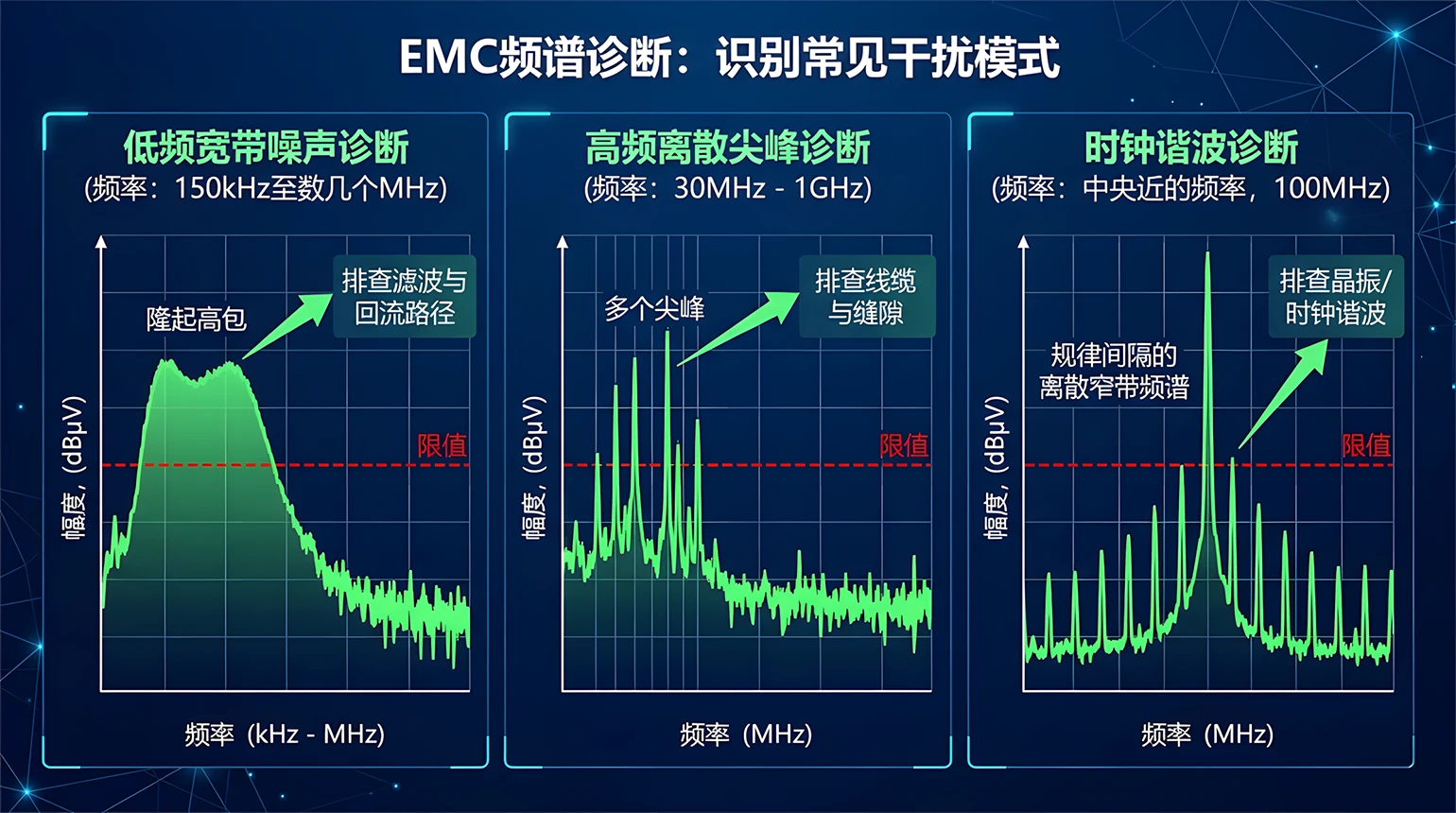

| 现象 | 优先排查方向 | 建议动作 |
|---|---|---|
| 150kHz至数MHz段传导骚扰偏高 | 开关电源输入级、共模/差模滤波 | 排查主开关频率、滤波网络、回流路径 |
| 30MHz至100MHz段辐射偏高 | 线缆、壳体缝隙、接地连续性 | 检查线缆路径、屏蔽连接、机壳搭接 |
| 固定离散频点明显突出 | 晶振、时钟、开关节点谐波 | 做频点关联分析,排查时钟源与布线 |
| 整改后一个频点下降、另一个频点上升 | 耦合路径发生转移 | 回退并分步整改,逐项验证 |
| 同一样机重复测试结果差异大 | 布置、接地、工况不一致 | 固化测试配置,复查场地和附件状态 |
| 类别 | 参考内容 | 用途 |
|---|---|---|
| 测试方法 | CISPR 16 系列 | 明确接收机、附件、测量方法和场地要求 |
| 多媒体设备 | CISPR 32、GB/T 9254.1 | 用于多媒体设备发射测试判断 |
| 工科医设备 | CISPR 11、GB 4824 | 用于工科医设备发射测试判断 |
| 汽车电子 | ISO 11452、GB/T 17619系列 | 用于车载零部件抗扰度测试 |
| 医疗器械 | IEC 60601-1-2、YY 9706.102 | 用于医用电气设备EMC要求判断 |
具体适用标准应以产品类别、使用场景、客户要求和标准最新版本为准,这里给出的是常见参考方向,不替代正式标准判定。
绿测科技以“工程师的测试管家”为理念,围绕电性能测试系统、EMC测试系统、自动化测试平台和实验室规划建设,提供一站式测试解决方案。
| 项目 | 信息 |
|---|---|
| 公司名称 | 广州绿测电子科技有限公司 |
| 品牌简称 | 绿测科技 |
| 成立时间 | 2015年11月 |
| 企业定位 | 专注于电性能测试与电磁兼容测试解决方案 |
| 企业资质 | 国家级高新技术企业、专精特新中小企业 |
| 理念 | 工程师的测试管家 |
| 类别 | 产品/服务 | 适用场景 |
|---|---|---|
| EMC自动化平台 | EtestWorks | 传导发射、辐射发射、传导抗扰度、辐射抗扰度的模板化与闭环管理 |
| 传导发射系统 | ES5501系列 | 电源线、信号线传导骚扰测试 |
| 辐射发射系统 | ES5502系列 | 30MHz以上辐射骚扰测试 |
| 辐射抗扰度系统 | ES5601系列 | 射频辐射抗扰度测试 |
| 实验室能力建设 | EMC测试系统及暗室建设 | 企业实验室规划、系统集成和场地建设 |
| 测试管家服务 | 标准解读、方案制定、技术培训、资质协助 | 帮助企业缩短试错周期,提升测试组织效率 |
回头看,EMC测试最容易踩的坑,其实都不是小概率意外,而是项目推进中最容易被默认省略的那些基础动作:场地确认、标准判断、工况定义、附件一致性、整改留痕和复测闭环。真正能把EMC做好,不是靠一次次碰运气过线,而是把每一次测试都变成可复现、可追溯、可积累的工程过程。
